Breitbandausbau „Weiße Flecken“ im Gemeindegebiet der Stadt Lauchheim
Der Breitbandausbau ist für die Stadt Lauchheim ein wichtiger Schritt, um die unterversorgten Bereiche im Gemeindegebiet der Stadt Lauchheim mit einem leistungsfähigen Glasfasernetz auszustatten. Eine Unterversorgung besteht bei einer Internetgeschwindigkeit von unter 30 Mbit/Sek. Dadurch soll die Infrastruktur für ein flächendeckendes Breitbandangebot geschaffen und den Bürgerinnen und Bürgern der Zugang zu diesem verbesserten und zukunftsorientierten Angebot ermöglicht werden.
Auf dem untenstehenden Plan sehen Sie die Bereiche, die im Zuge des Breitbandausbaus „Weiße Flecken“ realisiert werden (rote Markierung). Dies betrifft die Ortsteile Kahlhöfe, Mohrenstetten, Schönberg, Hettelsberg, Stetten, Banzenmühle, Bühlhof, Berghof, Sonnenhof, Heiligenholz, Bahnhofstraße und die Kapfenburger Straße. Insgesamt sollen rund 30 Anschlüsse realisiert werden.
Es wird mit Gesamtkosten in Höhe von rund 2 Mio. Euro gerechnet. Solche Großprojekte sind für Kommunen allein, weder finanziell noch planerisch, umsetzbar. Die Stadt Lauchheim beschäftigt sich daher bereits seit dem Jahr 2019 mit dem Ausbau der „Weißen Flecken“. Im September 2019 wurde ein Antrag auf Bundesförderung für Planungs- und Beratungsleistungen gestellt. Für die Planungs- und Beratungsleistungen hat die Stadt Lauchheim Ende Februar diesen Jahres bereits 23.275 Euro erhalten.
Ende des Jahres 2020 wurde der Antrag auf Bundesförderung für „Betreibermodelle für den FTTB Ausbau“ und Anfang des Jahres 2021 der Antrag auf Kofinanzierung des Landes für „Betreibermodelle für den FTTB Ausbau“ gestellt. Auf Bundesebene wurde der Stadt Lauchheim mit Bescheid vom 14.12.2020 rund 540.000 Euro und auf Landesebene mit Bescheid vom 23.08.2021 rund 435.000 Euro für den Breitbandausbau „Weiße Flecken“ zugesichert.
Insgesamt rechnet die Stadt Lauchheim mit einer Förderquote des Bundes in Höhe von 50% und des Landes in Höhe von 40% der anfallenden Gesamtkosten. Für die Stadt verbleibt somit ein Eigenanteil von rund 10%. Um die Lücke der zugesicherten Fördergelder von rund 1 Mio. Euro zu schließen, wird aktuell ein Konkretisierungsantrag ausgearbeitet.
Bei der Umsetzung sowie der Beantragung von Fördermitteln wird die Stadt Lauchheim vom Projektträger pwc und dem Breitbandkompetenzzentrum des Landratsamtes Ostalbkreis tatkräftig unterstützt. Hierfür möchten wir uns an dieser Stelle herzlichst bedanken!
Ein Dank gilt auch dem Ingenieurbüro Grimm, welches für die Planung des Breitbandausbaus zuständig ist, sowie der Firma Thannhauser, welche die Tiefbauarbeiten durchführen wird. Ein weiterer Dank gilt den Damen und Herren des Gemeinderats für den Beschluss, den Breitbandausbau in der Stadt Lauchheim weiter voranzubringen.
Ein großer Dank gebührt auch den Anschlussnehmerinnen und Anschlussnehmern. Nur durch deren Einverständnis ist der Breitbandausbau möglich!
Die Tief-, Leitungs- und Straßenbauarbeiten haben im Mai 2023 begonnen und voraussichtlich im Juli 2023 abgeschlossen sein. Wir bitten alle Bürgerinnen und Bürger und Anschlussnehmerinnen und Anschlussnehmer, in den kommenden Wochen und Monaten um Geduld und Verständnis, falls es an der ein oder anderen Stelle lauter werden sollte.
Breitbandausbau „Weiße Flecken” - Zeitlicher Ablauf
Der Breitbandausbau „Weiße Flecken” befindet sich in den letzten Zügen. Es fehlt lediglich die Verlegung der Breitbandinfrastruktur in der Bahnhofstraße zum Anschluss der Kapfenburger Straße. Dies wird im Zusammenhang mit der Neugestaltung der Bahnhofstraße und -umfeld realisiert und soll voraussichtlich bis Juli 2024 erfolgt sein.
Der Spatenstich zur Neugestaltung der Bahnhofstraße und -umfeld fand am 08.04.2024 bei strahlendem Sonnenschein statt.
Symbolische Inbetriebnahme am 21.03.2024
"Weiße Flecken", im Sprachgebrauch des Breitbandausbaus bedeutet dies, Hausanschlüsse mit einer Internetleistung von weniger als 30 Mbit/Sekunde. Diese sind in Lauchheim überwunden, wofür 10 Kilometer Breitbandkabel verlegt und 2 Mio. Euro investiert wurden.
Damit können 29 Anwohner der Ortsteile Kahlhöfe, Mohrenstetten, Schönberg, Hettelsberg, Stetten, Banzenmühle, Bühlhof, Berghof, Sonnenhof, Heiligenholz, Bahnhofstraße und Kapfenburger Straße das schnelle Internet nutzen. Für die Stadtverwaltung sei diese Verbesserung der Infrastruktur weder finanziell noch planerisch allein umsetzbar gewesen, sagte Bürgermeisterin Andrea Schnele bei der symbolischen Netzfreischaltung. Sie dankte Werner Riek vom Breitbandkompetenzzentrum des Landratsamtes Ostalbkreis für die Unterstützung zum Erhalt von Fördermitteln, die zu 90 Prozent von Land von Bund zur Verfügung gestellt werden.
Bürgermeisterin Andrea Schnele begrüßte hierzu das Planungsbüro Grimm aus Ellwangen, die Tiefbaufirma Thannhauser aus Fremdingen, Behördenvertreter, künftige Nutzer und Mitglieder des Gemeinderats. Planer Claus-Peter Grimm erläuterte die Ausführung, bei der Straßen, Bahngleise und Gewässer unterquert wurden, was aufwändig und nur mit Kleingeräten zu schaffen gewesen sei. Er nannte auch den stolzen Betrag von rund 70.000,00 Euro pro Anschluss und bedankt sich für das Teamwork bei den Mitwirkenden. Zu ihnen zählt der „Kapo vor Ort“, Vorarbeiter Ismail Qyqalla von der ausführenden Baufirma Tannhauser, Bauhofleiter Rainer Maier und nicht zuletzt stellvertretende Kämmerin Mareike Mahler. Näheres zur Nutzung des Internetanschlusses für TV, Telefon und andere Dienste erschloss sich Teilnehmerinnen und Teilnehmern in einem folgenden Vortrag der NetCom BW im Foyer der Alamannenhalle.
Zur Freigabe der Internetanschlüsse für 12 Ortsteile der Stadt Lauchheim betätigten stellvertretende Kämmerin Mareike Mahler, Vorarbeiter Ismael Qyqalla, Bauleiter Leonhard Nagler und Bürgermeisterin Andrea Schnele den symbolischen roten Button.
Foto und Bericht: Franz Mayer
Berghof, Heiligenholz und Sonnenhof
Die drei letzten Hausanschlüsse wurden im März 2024 fertiggestellt.
Kapfenburger Straße

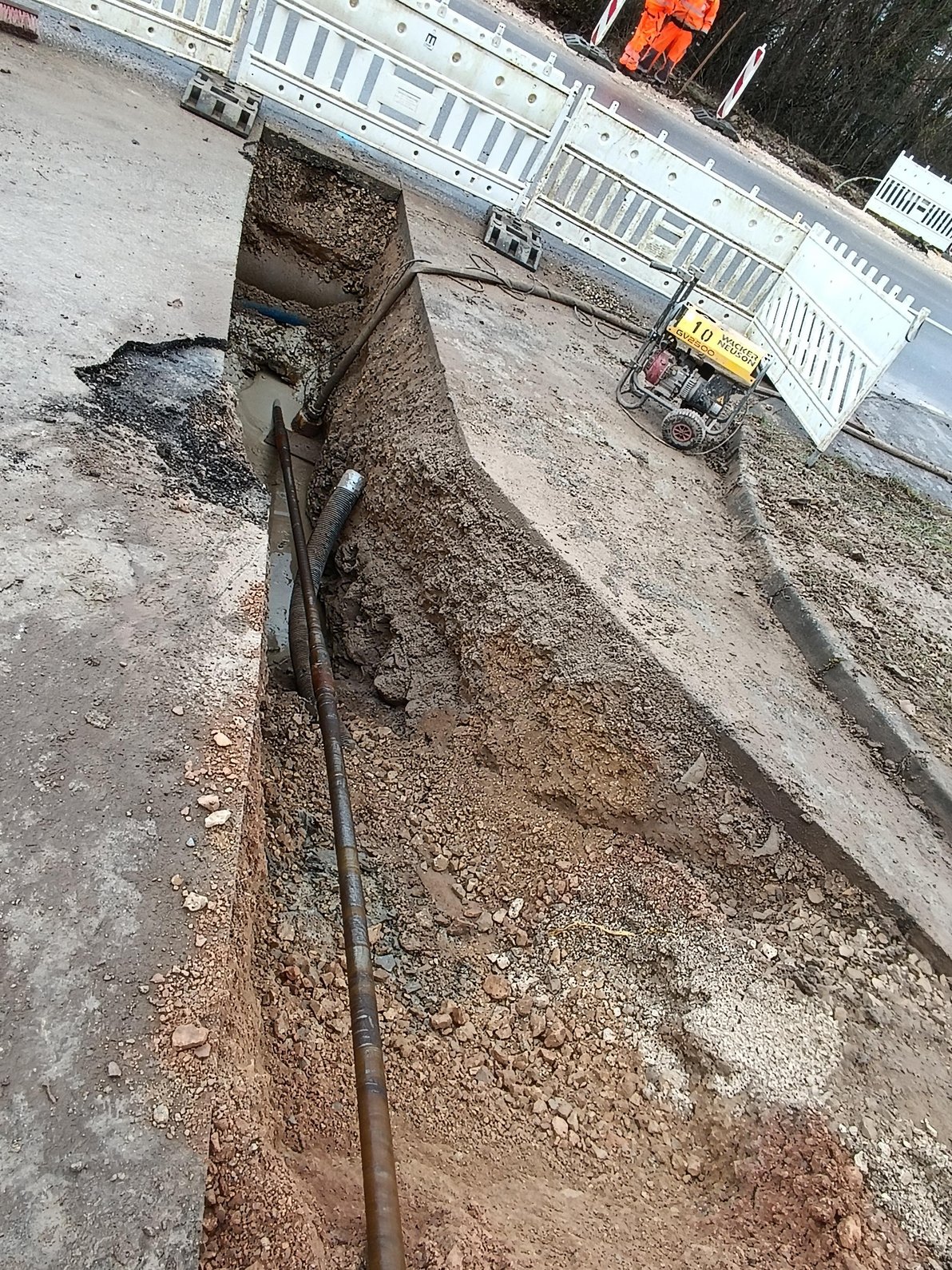

Der Breitbandausbau „Weiße Flecken“ befindet sich in den Entzügen. In der Kapfenburger Straße sind die Tiefbauarbeiten abgeschlossen. In diesem Bereich musste eine Spühlbohrung durchgeführt werden, da durch die Erdbeschaffenheit ein einfaches "Einschießen" nicht möglich war.
Die Tiefbauarbeiten für die letzten drei Hausanschlüsse im Berghof, Heiligenholz und Sonnenhof sollen voraussichtlich in diesem Jahr noch fertiggestellt werden. Dies hängt allerdings von der Witterung ab.
Die Restarbeiten, z. B. das Fugen der Asphaltschicht, soll im Frühjahr 2024 ausgeführt werden. Auch hier kommt es entscheidend auf die Witterungsverhältnisse an.

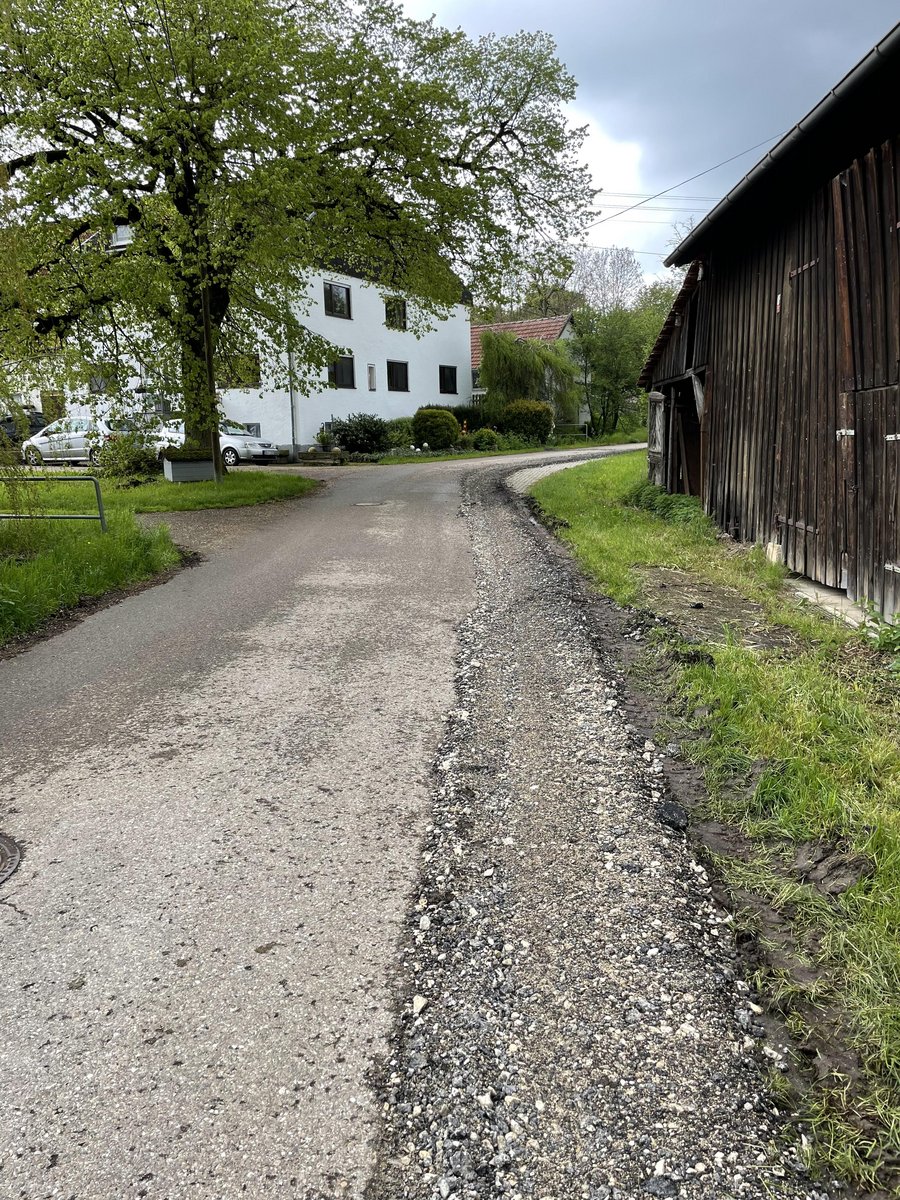

Kahlhöfe
Da die Tief-, Leitungs- und Straßenbauarbeiten im Ortsteil Kalhhöfe nicht im Bankett, sondern in der Straße, stattfinden, wird die Straße halbseitig gesperrt. Es wird eine Ampel in diesem Bereich installiert, damit die Straße weiterhin befahren werden kann.
Finkenweiler und Kahlhöfe

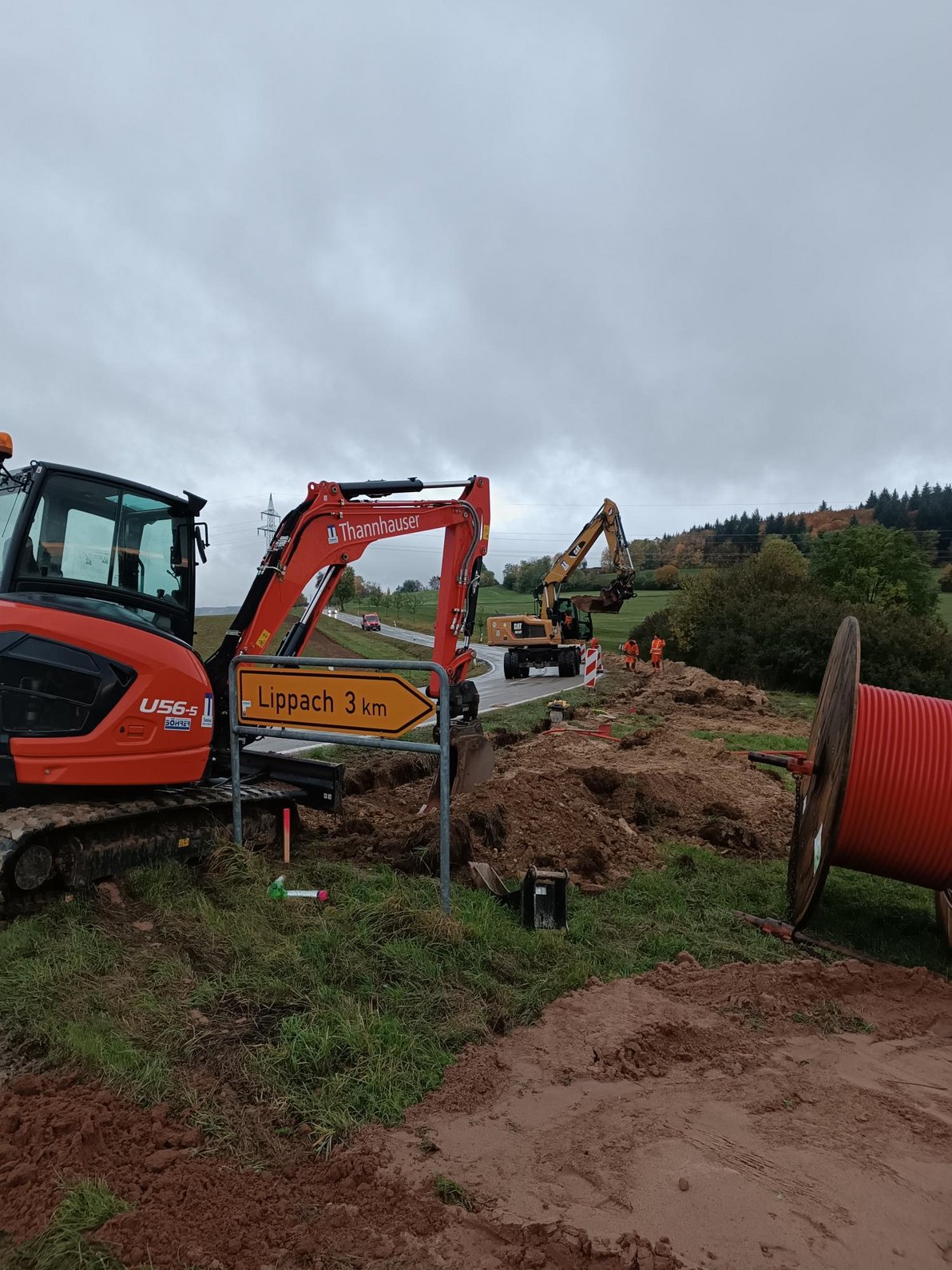

Die Tief-, Leitungs- und Straßenbauarbeiten zwischen Schönberg und Mohrenstetten sind abgeschlossen. Die Straßensperrung in diesem Bereich ist aufgehoben. Der Breitbandausbau wird aktuell zwischen Finkenweiler und Kahlhöfe fortgesetzt.
Schönberg und Mohrenstetten
Der Breitbandausbau „Weiße Flecken“ im Gemeindegebiet schreitet voran. Die Tief-, Leitungs- und Straßenbauarbeiten werden aktuell zwischen Schönberg und Mohrenstetten fortgesetzt. Es wurde eine Umleitung über Forst und Vogel eingerichtet. Die Arbeiten in diesem Bereich werden voraussichtlich bis Ende KW 41 andauern. Als nächste Ausbaubereiche folgen Kahlhöfe, Kapfenburger Straße, Berghof, Sonnenhof und Heiligenholz.
Stetten, Hettelsberg, Bühlhof, Banzenmühle
Die Tief-, Leitungs- und Straßenbauarbeiten in Stetten sind abgeschlossen. Die Ashpaltdeckschicht muss noch eingebaut werden. Dies wird am Freitag, 21.07.2023 durch die Firma Thannhauser vorgenommen. Wir bitten um Ihr Verständnis, dass an diesem Tag die Durchfahrt durch Stetten verboten ist.
Es wurde damit begonnen den Hauptleitungsgraben in Hettelsberg herzustellen. Die Hausanschlüsse wurden bereits teilweise verfüllt. Nach Fertigstellung der Arbeiten in Hettelsberg hat die Firma Thannhauser mit der Trasse in Richtung Bühlhof/Banzenmühle begonnen. Hierzu wurde am Donnerstag, 13.07.2023 eine Spühlbohrung unterhalb der B29 durchgeführt. Die Arbeiten werden anschließend Richtung Banzenmühle und Schönberg fortgesetzt.
Beginn der Tief-, Leitungs- und Straßenbauarbeiten am Freitag, 12.05.2023 im Ortsteil Stetten
Am Freitag, 12.05.2023 wurde mit den Tief-, Leitungs- und Straßenbauarbeiten im Rahmen des Breitbandausbaus "Weiße Flecken" in Stetten und Hettelsberg begonnen. Die Firma Thannhauser aus Fremdingen ist mit Baggern und LKWs angerückt und hat erste Gräben ausgehoben, Leerrohre verlegt und die Gräben im Anschluss wieder verschlossen. Die Arbeiten in und um Stetten und Hettelsberg werden rund sieben Wochen andauern. Im Anschluss werden die Tiefbauarbeiten in Schönberg fortgesetzt.
Der symbolische Spatentisch fand am 24.04.2023, um 17:00 Uhr im Bereich des Parkplatzes der Alamannenhalle statt.
Das Bauschild wurde in diesem Bereich aufgestellt und zeigt den Ausbaubereich der „Weißen Flecken“ im Gemeindegebiet der Stadt Lauchheim sowie die Fördergeber und Beteiligten. Anwesend waren Frau Manthey und Herr Rohleder vom Ministerium für Inneres, Digitalisierung und Kommunen Baden-Württemberg, Herr Grimm und Herr Sellner vom Ingenieurbüro Grimm aus Ellwangen, Herr Riek vom Breitbandkompetenzzentrum, Bürgermeisterin Schnele sowie Vertreterinnen und Vertreter aus dem Gemeinderat, der Verwaltung und der Presse.
v. l. n. r.: Herr Sellner (Ingenieurbüro Grimm), Herr Scholz, Frau Berneiter, Herr Dambacher, Herr Riek (BKZ Ostalbkreis), Herr Grimm (Ingenieurbüro Grimm), Herr Rohleder (Ministerium für Inneres, Digitalisierung und Kommunen Baden-Württemberg), Herr Köpf, Bürgermeisterin Schnele, Herr Ziegelbauer, Frau Manthey (Ministerium für Inneres, Digitalisierung und Kommunen) Herr Backes, Frau Mahler, Herr Schurr, Herr Nagler (Firma Thannhauser), Herr Preissler, Herr Rettenmaier, Frau Rösler, Herr Thurner und Herr Scheuermann.
